Thủ tục hoàn công nhà ở và thời gian giải quyết hồ sơ thực tế
Việc nắm rõ thời gian giải quyết hồ sơ hoàn công nhà ở là bước quan trọng giúp gia chủ chủ động trong kế hoạch tài chính và chuyển nhượng tài sản. Bài viết này cung cấp cái nhìn chuyên sâu về quy trình, điều kiện và các mốc thời gian pháp lý mới nhất để bạn đọc tối ưu hóa việc pháp lý hóa công trình. Hiểu đúng về thủ tục sẽ giúp bạn tránh được những rủi ro đình trệ không đáng có trong quá trình sở hữu bất động sản.

Một số bài viết nổi bật
Khái niệm và tầm quan trọng của việc hoàn công nhà ở
Hoàn công hay còn gọi là thủ tục nghiệm thu công trình xây dựng là một bước xác nhận chính thức từ cơ quan nhà nước về việc công trình đã hoàn thành theo giấy phép. Đây là điều kiện tiên quyết để tài sản gắn liền với đất được công nhận quyền sở hữu hợp pháp trên sổ hồng. Vì vậy, thời gian giải quyết hồ sơ hoàn công nhà ở luôn là mối quan tâm hàng đầu của những người vừa kết thúc quá trình thi công.
Xét về mặt giá trị, một ngôi nhà chưa hoàn công sẽ gặp rất nhiều hạn chế trong các giao dịch dân sự. Tuy nhiên, nhiều chủ nhà thường chủ quan và cho rằng chỉ cần có giấy phép xây dựng là đủ. Điều này hoàn toàn sai lầm bởi lẽ nếu không có biên bản nghiệm thu hoàn công, bạn không thể thực hiện thế chấp ngân hàng với giá trị cao hoặc chuyển nhượng tài sản một cách trọn vẹn.
Bên cạnh đó, việc thực hiện hoàn công sớm giúp gia chủ kiểm soát được sự phù hợp giữa bản vẽ thiết kế và thực tế thi công. Do đó, hiểu rõ thời gian giải quyết hồ sơ hoàn công nhà ở giúp bạn thúc đẩy các bên liên quan như nhà thầu, đơn vị tư vấn giám sát nhanh chóng hoàn thiện bản vẽ hoàn công để nộp cơ quan chức năng.
Thời gian giải quyết hồ sơ hoàn công nhà ở theo quy định pháp luật

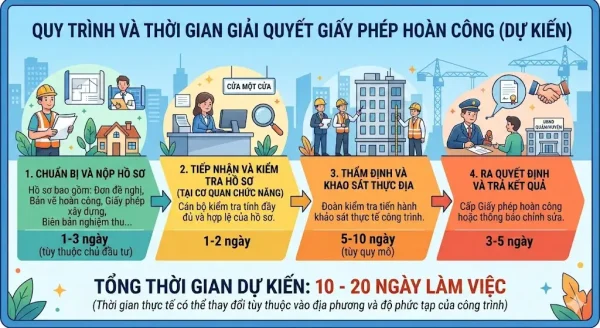

Theo các quy định hiện hành về hành chính và xây dựng, thời gian giải quyết hồ sơ hoàn công nhà ở thường được chia thành các giai đoạn cụ thể tại cơ quan có thẩm quyền. Thông thường, tổng thời gian từ khi tiếp nhận hồ sơ hợp lệ cho đến khi trả kết quả dao động trong khoảng từ 15 đến 30 ngày làm việc. Tuy nhiên, con số này có thể thay đổi tùy thuộc vào tính chất phức tạp của công trình hoặc sự khác biệt trong quy trình của từng địa phương.
Cụ thể, sau khi chủ đầu tư nộp đầy đủ các đầu mục giấy tờ, cơ quan chức năng sẽ có khoảng 3 đến 5 ngày để kiểm tra tính hợp lệ của hồ sơ. Nếu hồ sơ có sai sót, cán bộ tiếp nhận sẽ thông báo bằng văn bản để người dân bổ sung hoặc sửa đổi. Ngược lại, nếu hồ sơ đã đạt yêu cầu, quy trình thẩm định thực tế sẽ được triển khai ngay sau đó.
Giai đoạn kiểm tra thực địa và thẩm định hồ sơ
Trong giai đoạn này, cán bộ từ bộ phận quản lý đô thị hoặc Tài nguyên và Môi trường sẽ trực tiếp xuống công trình để đối chiếu hiện trạng với giấy phép xây dựng đã cấp. Thời gian cho bước này chiếm phần lớn trong tổng thời gian giải quyết hồ sơ hoàn công nhà ở, thường mất khoảng 7 đến 10 ngày làm việc.
Vì vậy, chủ nhà cần có mặt hoặc ủy quyền cho người có trách nhiệm phối hợp với đoàn kiểm tra. Nếu công trình xây dựng đúng phép, biên bản kiểm tra sẽ được ký xác nhận ngay tại chỗ. Thế nhưng, nếu phát hiện sai phạm về diện tích hoặc kết cấu, thời gian giải quyết sẽ bị kéo dài vô thời hạn cho đến khi các sai phạm được khắc phục hoặc xử lý theo quy định.
Giai đoạn phê duyệt và cấp sổ hồng mới
Sau khi có biên bản nghiệm thu đạt yêu cầu, hồ sơ sẽ được chuyển lên lãnh đạo UBND quận/huyện hoặc Văn phòng đăng ký đất đai để ký duyệt. Đây là bước cuối cùng xác nhận việc cập nhật tài sản lên giấy chứng nhận quyền sử dụng đất. Thông thường, giai đoạn này mất thêm khoảng 5 đến 10 ngày nữa để hoàn tất các thủ tục đóng dấu và vào sổ bộ.
Tóm lại, tổng thời gian giải quyết hồ sơ hoàn công nhà ở lý tưởng là 30 ngày. Tuy nhiên, thực tế có thể kéo dài hơn nếu phát sinh các vấn đề về thuế hoặc nghĩa vụ tài chính liên quan. Để đảm bảo đúng tiến độ, người dân nên thường xuyên theo dõi mã hồ sơ trên hệ thống dịch vụ công trực tuyến của địa phương.
Các yếu tố ảnh hưởng đến thời gian giải quyết hồ sơ hoàn công nhà ở
Không phải tất cả các hồ sơ đều được xử lý đúng theo mốc thời gian quy định tối thiểu. Có rất nhiều yếu tố khách quan và chủ quan có thể khiến thời gian giải quyết hồ sơ hoàn công nhà ở kéo dài hơn so với dự kiến ban đầu. Việc nhận diện được các yếu tố này sẽ giúp gia chủ có những phương án dự phòng hiệu quả.
Thứ nhất là sự trùng khớp giữa hiện trạng xây dựng và giấy phép. Đây là nguyên nhân phổ biến nhất gây chậm trễ. Nếu trong quá trình xây dựng, bạn có thay đổi về công năng sử dụng hoặc tăng diện tích sàn mà không xin phép điều chỉnh, cơ quan nhà nước sẽ yêu cầu đình chỉ hoàn công để xử phạt vi phạm hành chính.
Thứ hai là chất lượng của bộ bản vẽ hoàn công. Bản vẽ này phải do đơn vị có tư cách pháp nhân thực hiện và thể hiện chính xác các thông số kỹ thuật. Vì vậy, nếu bản vẽ sơ sài hoặc không đúng quy chuẩn kỹ thuật, hồ sơ sẽ bị trả lại nhiều lần, làm gia tăng đáng kể thời gian giải quyết hồ sơ hoàn công nhà ở.
Thứ ba là vấn đề về ranh giới đất đai và tranh chấp với hàng xóm. Trong nhiều trường hợp, khi đi kiểm tra thực tế, nếu có khiếu nại về việc lấn chiếm không gian hoặc ảnh hưởng đến công trình liền kề, cơ quan chức năng sẽ tạm dừng xử lý hồ sơ. Do đó, sự đồng thuận của các hộ xung quanh cũng đóng vai trò gián tiếp trong việc đẩy nhanh tiến độ.
Thành phần hồ sơ cần chuẩn bị để rút ngắn thời gian hoàn công
Để tối ưu hóa thời gian giải quyết hồ sơ hoàn công nhà ở, việc chuẩn bị một bộ hồ sơ “sạch” và đầy đủ ngay từ đầu là vô cùng quan trọng. Sự thiếu sót dù chỉ một loại giấy tờ nhỏ cũng có thể khiến bạn mất thêm hàng tuần để đi lại bổ sung. Dưới đây là danh sách các loại giấy tờ thiết yếu mà bạn không thể bỏ qua.
- Giấy phép xây dựng (bản chính) kèm theo bản vẽ xin phép xây dựng.
- Hợp đồng thi công xây dựng với nhà thầu có đầy đủ chữ ký và dấu mộc.
- Bản vẽ hoàn công (thể hiện hiện trạng thực tế công trình).
- Biên bản nghiệm thu từng phần và nghiệm thu toàn bộ công trình.
- Ảnh chụp thực tế mặt tiền và các góc cạnh của ngôi nhà.
- Giấy chứng nhận quyền sử dụng đất (Sổ đỏ/Sổ hồng) bản gốc.
Tuy nhiên, tùy theo quy mô công trình mà có thể cần thêm các loại giấy tờ như kết quả kiểm định chất lượng hoặc chứng nhận an toàn phòng cháy chữa cháy. Việc chủ động tập hợp các chứng từ này ngay từ khi công trình đang thi công sẽ giúp bạn tiết kiệm được ít nhất 20% thời gian giải quyết hồ sơ hoàn công nhà ở khi bước vào giai đoạn nộp đơn.
Bên cạnh đó, bạn nên chú ý đến tính pháp lý của đơn vị tư vấn thiết kế và nhà thầu. Các đơn vị này phải có chứng chỉ hành năng còn hiệu lực. Nếu không, hồ sơ của bạn sẽ bị đánh giá là không đủ cơ sở pháp lý để nghiệm thu. Vì thế, hãy yêu cầu nhà thầu cung cấp bản sao công chứng các giấy phép hành nghề ngay khi ký kết hợp đồng xây dựng.
Quy trình nộp hồ sơ hoàn công nhà ở chuyên nghiệp
Thực hiện đúng quy trình nộp hồ sơ không chỉ thể hiện sự chuyên nghiệp của chủ đầu tư mà còn giúp bộ phận tiếp nhận dễ dàng xử lý công việc. Điều này ảnh hưởng trực tiếp đến thời gian giải quyết hồ sơ hoàn công nhà ở của bạn. Hiện nay, đa số các địa phương đều đã áp dụng cơ chế “một cửa” để đơn giản hóa các thủ tục cho người dân.
Bước đầu tiên, bạn cần đến Bộ phận tiếp nhận và trả kết quả của UBND quận/huyện nơi có đất để mua bộ đơn theo mẫu. Sau khi điền đầy đủ thông tin và dán ảnh hiện trạng, bạn sắp xếp hồ sơ theo thứ tự hướng dẫn. Vì vậy, việc kiểm tra kỹ thông tin cá nhân trên đơn và đối chiếu với sổ đỏ là rất cần thiết để tránh sai sót lỗi đánh máy.
Khi nộp hồ sơ, bạn sẽ nhận được một phiếu hẹn. Trên phiếu này sẽ ghi rõ ngày dự kiến trả kết quả. Tuy nhiên, đây chỉ là thời gian giải quyết hồ sơ hoàn công nhà ở trong điều kiện lý tưởng. Bạn nên chủ động lấy số điện thoại của bộ phận chuyên môn để hỏi về tiến độ sau khoảng 10 ngày nộp hồ sơ. Cách làm chủ động này giúp bạn kịp thời giải quyết các vướng mắc phát sinh nếu có.
Sau khi hồ sơ được duyệt, bạn sẽ phải thực hiện nghĩa vụ tài chính (nếu có) như phí đo đạc hoặc các loại lệ phí cấp đổi giấy chứng nhận. Sau khi hoàn thành việc nộp tiền tại cơ quan thuế, bạn mang biên lai quay lại bộ phận một cửa để nhận kết quả cuối cùng là sổ hồng đã được cập nhật tài sản gắn liền với đất.

Kinh nghiệm thực tế giúp rút ngắn thời gian giải quyết hồ sơ hoàn công
Dựa trên kinh nghiệm của nhiều chuyên gia pháp lý bất động sản, có một số “mẹo” nhỏ nhưng cực kỳ hiệu quả giúp giảm thiểu thời gian giải quyết hồ sơ hoàn công nhà ở. Đầu tiên, hãy thuê một đơn vị tư vấn hoàn công chuyên nghiệp. Những đơn vị này nắm rõ quy chuẩn kỹ thuật và có mối quan hệ làm việc thường xuyên với cơ quan chức năng, giúp hồ sơ của bạn luôn đúng quy định.
Thứ hai, tuyệt đối không được xây dựng sai phép. Dù chỉ là một thay đổi nhỏ như dời vị trí cầu thang hay mở thêm cửa sổ, nếu không được cập nhật vào giấy phép điều chỉnh, nó cũng sẽ khiến hồ sơ của bạn bị “ngâm” rất lâu. Vì vậy, nếu có ý định thay đổi thiết kế trong quá trình xây, hãy thực hiện thủ tục xin điều chỉnh giấy phép xây dựng ngay lập tức.
Thứ ba, nên thực hiện hoàn công vào các thời điểm không phải cao điểm cuối năm. Thông thường, lượng hồ sơ nộp vào quý IV hằng năm rất lớn, dẫn đến quá tải hệ thống và làm tăng thời gian giải quyết hồ sơ hoàn công nhà ở. Nếu có thể, hãy nộp hồ sơ vào quý II hoặc quý III để được xử lý nhanh chóng hơn.
Cuối cùng, hãy chuẩn bị sẵn nguồn tài chính để nộp các loại thuế, phí ngay khi có thông báo. Nhiều trường hợp hồ sơ đã xong xuôi nhưng chủ nhà chậm nộp thuế dẫn đến việc lấy sổ bị trì hoãn thêm nhiều tuần. Sự dứt khoát trong việc hoàn thành nghĩa vụ tài chính là chìa khóa để khép lại quy trình hoàn công một cách trọn vẹn.
Kết luận về thời gian và quy trình hoàn công nhà ở
Tóm lại, thời gian giải quyết hồ sơ hoàn công nhà ở phụ thuộc vào sự chuẩn bị kỹ lưỡng của chủ nhà và tính chính xác của hiện trạng công trình so với giấy phép. Với một bộ hồ sơ đầy đủ và thi công đúng phép, bạn có thể hoàn tất quy trình trong vòng 30 ngày. Việc hoàn công không chỉ là nghĩa vụ pháp lý mà còn là cách để gia tăng giá trị và tính thanh khoản cho ngôi nhà của bạn.
Hy vọng bài viết này đã cung cấp cho bạn cái nhìn tổng quan và chi tiết về thời gian giải quyết hồ sơ hoàn công nhà ở. Hãy luôn tuân thủ pháp luật xây dựng để hành trình tạo lập tổ ấm trở nên thuận lợi và bền vững nhất. Nếu bạn còn bất kỳ thắc mắc nào, hãy tham khảo thêm ý kiến từ các chuyên gia pháp lý tại địa phương để được hướng dẫn sát sao nhất.
Video tóm tắt: https://www.youtube.com/shorts/Deqs3rQw7Es
Xem thêm thông tin khác:
Xin xác nhận cư trú để làm thủ tục gì?
Tin giao thông đáng chú ý: lỗi nào đang bị phạt nặng?
Mẫu đơn xin xác nhận tình trạng hôn nhân
✅ Bài viết đã được kiểm duyệt nội dung
